从“泥瓦匠”到“乐高大师”:企业级模块化机房建设实施全景指南
在数字化转型的深水区,企业IT业务的上线速度往往决定了市场的胜负。然而,当业务部门催促服务器上架时,IT部门却常常被传统机房漫长的建设周期卡住脖子:从找场地、做装修、布线、调试空调配电,动辄半年一年,还要面对各供应商互相推诿的烂摊子。
在这种背景下,模块化机房(微模块数据中心)应运而生。它将传统机房的“工地模式”升级为“乐高模式”,在工厂预制、现场拼装,让机房建设像搭积木一样简单、快速、可靠。
今天,[原始人科技] 的资深基础架构工程师,将为您全景拆解一个标准模块化机房项目从0到1的实施全过程。
一、 为什么模块化机房是当下的最优解?
在进入实操前,我们必须明确企业为什么选择模块化,这不仅是趋势,更是实打实的业务价值:
极速交付: 传统机房建设需6-9个月,模块化机房现场施工仅需2-4周,整体交付缩短60%以上。
绿色节能: 采用封闭冷/热通道设计,杜绝冷气流失,PUE值可降至1.3甚至更低,大幅节省电费。
工程产品化: 各子系统在工厂完成预安装和预调试,消除现场工程质量不可控风险。
灵活扩容: 按需建设,后期业务增长时,只需增加微模块单元,无需对机房大动干戈。


二、 全景实战:模块化机房建设“六步法”
一个成功的模块化机房交付,绝非简单的硬件堆砌,而是严谨的工程项目管理。以下是[公司名称]标准化的实施路径:
第一阶段:需求调研与方案设计(谋定而后动)
这是整个项目的灵魂,任何前期设计的遗漏,都会在后期被无限放大。
IT负载评估: 明确本期及未来3-5年的IT总功率(kW/R)、单机柜功率密度(如6kW/柜、8kW/柜甚至高密12kW/柜),这直接决定了UPS和空调的选型。
现场勘测(极度关键):
承重核算: 模块化机房满载极重(电池、设备),必须核算大楼楼板承重(通常要求≥8-10kN/㎡),不达标需做散力架加固。
空间规划: 确认微模块的长宽高,预留维护通道(前后门开启空间)、电池柜外置空间。
运输通道: 这是极易踩坑的点!机房所在楼层的电梯门宽、电梯承重、走廊拐角,必须能通过最大的包装箱(尤其是空调室内机)。
3D仿真与BIM设计: 输出详细的平面布置图、承重分布图、3D管线走向图,让客户在施工前“看见”未来的机房。

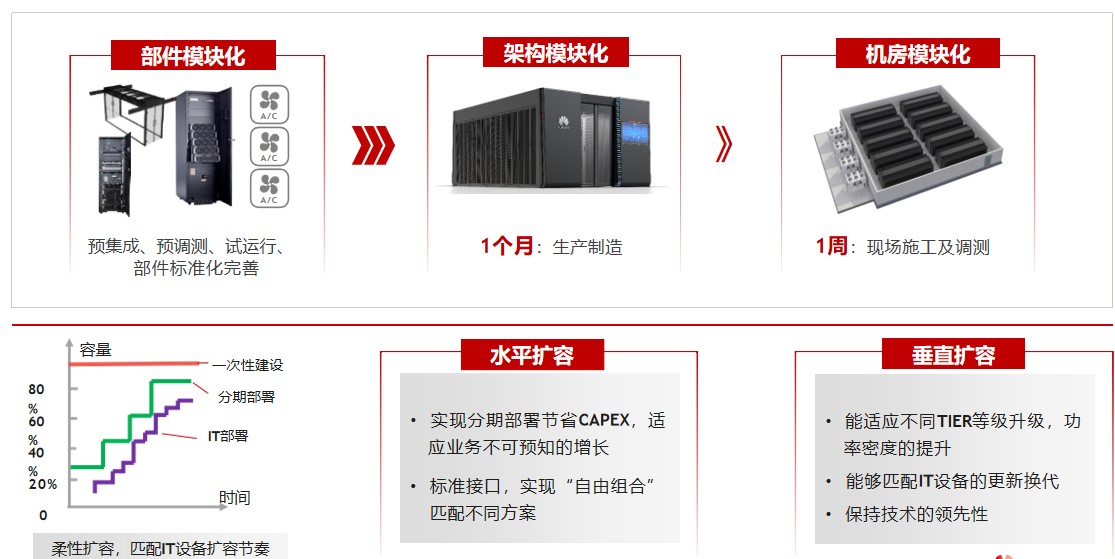

第二阶段:工厂预安装与预调试(工程产品化)
这是模块化机房的核心优势所在。
机柜系统预制: 在工厂内完成机柜、顶板、侧板、前后门的组装,完成冷热通道的封闭框架搭建。
理线槽预装: 强电线槽、弱电线槽在机柜顶部预装完毕。
子系统预搭: 列间空调、UPS、配电柜在工厂内安装到对应机柜或底座上。
出厂前FAT(工厂验收测试): 在工厂通电,进行基础的功能测试和联动调试,确保发往现场的设备“生来健康”。
第三阶段:现场基础环境准备(基础打牢,地动山摇)
在模块运抵现场前,现场必须具备安装条件。
场地清理: 墙面、地面找平,防尘漆施工完毕(避免后期灰尘堵塞空调滤网)。
地面处理: 如果楼板不平或承重不够,需焊接槽钢散力架,并在散力架上铺设防静电地板(或直接在平整地面上做环氧地坪)。
上下端预留:
电: 市电引入电缆、发电机备用电缆敷设至机房配电柜输入端。
水: 若采用水冷/冷冻水空调,需提前完成水管主管道敷设至模块上方,并预留阀门接口。
网: 预埋弱电桥架,将主干光纤/网线牵引至模块区域。
第四阶段:现场安装与集成(乐高拼装,精细作业)
设备进场,最考验施工团队的规范性和专业度。
定位与底座调平: 将模块底座或机柜按照图纸精准就位,使用水平仪反复调平。如果底座不平,通道封闭门将无法正常开合!
框架合龙与封闭: 依次连接机柜顶板、侧板,安装冷热通道的平移门或对开门,加装密封毛刷和胶条,确保通道绝对密闭(这是节能的关键)。
系统就位: 将列间空调推入指定机位,UPS及电池柜就位并固定。
管线连接(接线与接管):
强电走线: 市电输入接至配电柜,配电柜输出至UPS,UPS输出至各机柜PDU。严格区分零火地,线缆两端必须打上清晰的机打标签。
弱电布线: 铺设动环监控线缆(RS485/网线)、空调联控线缆。网络布线(光纤/网线)从顶部桥架引入机柜配线架。
冷媒/水管连接: 连接空调室内外机的冷媒铜管,并进行氮气保压测试(防漏);若为冷冻水型,连接进出水管及漏水检测绳。
第五阶段:系统调试与联调(赋予机房“生命力”)
硬件拼装完毕,接下来是软件和逻辑的打通。
单体调试: 逐一通电测试UPS(充放电测试)、空调(制冷/制热/加湿/除湿运行)、配电柜开关状态。
动环监控系统(DCIM)部署: 这是机房的“大脑”。
接入温湿度传感器、漏水检测绳、烟雾探测器、门磁状态。
接入UPS、空调、精密配电柜的SNMP/RS485通讯协议。
在监控大屏上实现3D可视化呈现。
逻辑联动(极客时刻):
空调联动: 设置当某台列间空调故障时,相邻空调自动提高风机转速补偿冷量。
消防联动: 模拟消防报警信号,验证机房门磁是否自动打开、空调是否自动停机(防助燃)、市电是否切断。
门禁联动: 温度过高时,通道门是否自动解锁(保障人员逃生)。
第六阶段:测试验收与交付(严防死守,不留死角)
必须经过严苛的SAT(现场验收测试),才能将机房交付给客户。
满载假负载测试: 在机柜内安装电热风机(模拟服务器发热),测试空调在满负荷下的制冷能力和温场分布(验证是否有局部热点)。
断电冗余测试: 人为切断市电,验证UPS是否0中断切换至电池供电;切断单路UPS输出,验证静态切换开关(STS)是否无缝切换。
文档交付: 整理交付《竣工图纸》、《设备合格证》、《操作手册》、《应急预案》、《验收报告》等全套文档,并对客户运维人员进行手把手培训。
三、 血泪教训:模块化机房实施“五大深坑”
在[公司名称]多年的交付经验中,我们见过太多因为忽视细节导致的返工和事故:
“电梯进不去,只能破窗吊装”
坑: 没提前测量货梯尺寸,设备到了楼下发现进不去,高空吊装费时费力还危险。
避坑: 设计阶段必须出具《运输通道勘测报告》,如通道受限,要求工厂将机柜拆解为底座、框架、门板散件发货,现场组装。
“冷热通道不密封,电费交了冤枉钱”
坑: 机柜之间、顶板与桥架之间有缝隙,冷气漏跑,导致PUE居高不下,空调狂转还不制冷。
避坑: 严控安装工艺,所有接缝处必须打防火防尘胶条,机柜空位必须安装盲板。
“漏水变水帘洞”
坑: 冷冻水管阀门漏水,或者空调排水管堵塞,导致水漫金山,烧毁下层网络设备。
避坑: 水管接头必须使用优质管件并双道密封;空调排水管必须做存水弯(防异味和倒灌);漏水绳必须呈“S”型铺设在所有水管正下方及空调底盘下。
“弱电线缆成了干扰源”
坑: 网线和动力线在一个线槽内平行走线,UPS启动时干扰导致网络丢包、监控花屏。
避坑: 强弱电桥架必须物理隔离(间距至少20cm),交叉时必须成90度垂直交叉。
“消防联动成了摆设”
坑: 消防报警后,门没开、空调没停,存在重大安全隐患。
避坑: 必须与大楼原有消防系统进行硬接点或协议对接,并定期进行实景演练测试。
四、 结语:让专业的人,做专业的事
模块化机房看似是“搭积木”,但背后涉及供配电、暖通、弱电、消防、网络等多个专业的深度交叉。一次完美的交付,不仅需要高质量的硬件产品,更需要强悍的集成设计能力和严苛的施工工艺标准。
[原始人科技],作为您身边的网络与IT基础架构专家,我们不仅提供顶尖的IT网络设备,更拥有专业的微模块数据中心交付团队。从前期勘测、BIM设计、产品选型到精细化施工、联调测试,我们为您提供“一站式交钥匙”解决方案。
我们交付的不仅是一个冰冷的机房,更是一个安全、稳定、绿色、让业务无忧奔跑的数字基座!
👉 您的企业是否正在规划新机房?老机房是否面临改造扩容难题?
立即联系 [15827631206],获取免费的现场勘测与模块化机房3D定制方案!
17679001206
